热烈祝贺华润浮山100MW光伏复合项目220kV升压站工程一次性并网成功
2022年9月2日,由山东泰开送变电有限公司承建的山西华润浮山100MW光伏复合项目220kV升压站工程一次性并网成功!山西华润浮山100MW光伏复合项目是华润新能源公司今年布局的重点项目,山东泰开送变电有限公司作为本项目220kV升压站总承包单位,通过强化安全生产责任落实、开展精益化施工管理,电气工程与前序土建施工无缝衔接等措施,有效地缩短了转序时间,降低了交叉施工安全风险;为了进一步提升施工效率,公司周密部署,精心策划,在电气施工过程中采用双作业面、多线条流水化作业方式,一次设备安装与二次电缆敷设及配线同时进行、交叉配合,极大地提升了工程进度,圆满完成了设备的安装调试、整体验收、工程准时高质量投产的既定任务,用实际行动诠释了“正直、诚信、务实、创新”的泰开精神。

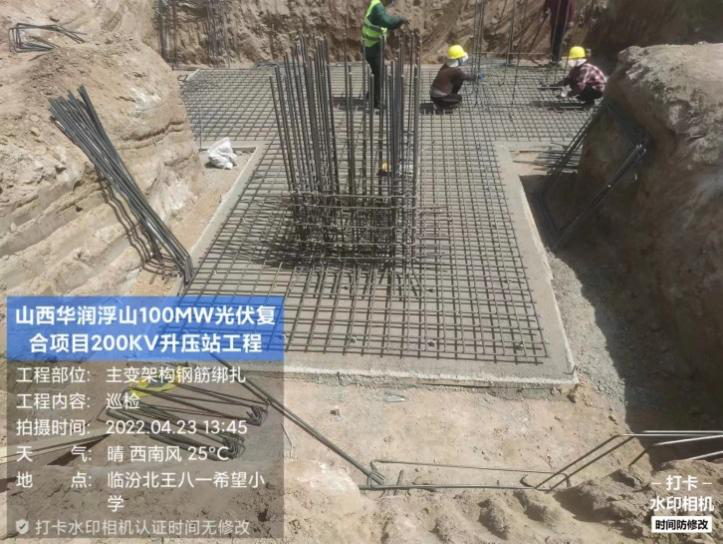

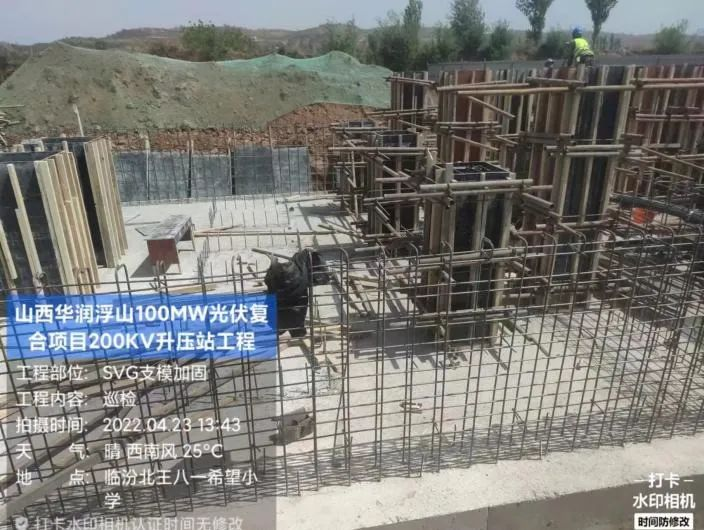

4月正值山西疫情反复,人员调配非常困难,项目经理栾宾根据现场实际情况灵活调整施工计划并积极协调各方资源,科学安排作业流程与施工人员配置;现场人手不足,项目部的同志们更是自发地将床铺都搬到了施工现场,每天加班加点地工作16个小时以上,功夫不负有心人,自4月3日开工至5月2日仅仅1个月的时间主要设备基础就已经浇筑完毕,为后续设备安装预留了充足的时间;在全站接地网敷设工作开展的同时,项目部根据现场土建进度以及设备生产供货情况,制定了周密的电气安装计划,灵活安排各供应商的到货时间以及售后人员的进场时间,为设备安装、调试做好了充分的准备。

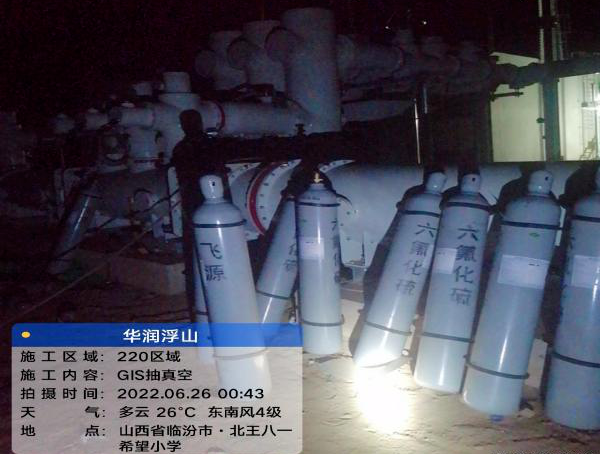

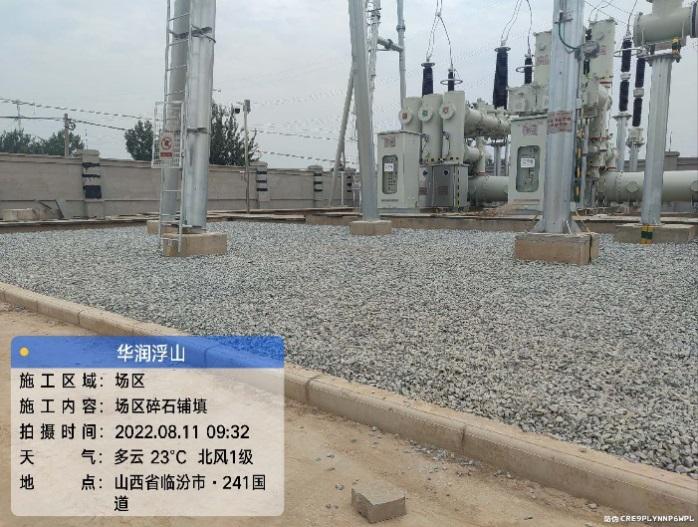

5月16日设备陆续进场,现场采取多工序多区域同时作业的方式作业,如白天吊装室外设备,晚上加班进行预制舱内设备安装,用休息时间换安装进度。6月12日GIS设备到场,距离原计划630并网已是迫在眉睫。现场同仁发扬不怕苦不怕累,敢打敢拼的作风优良,采取人员轮换和机械交叉配合作业的方式安装,做到人歇机不停,白天安装,晚上抽真空,仅用不到半个月的时间就完成了25个气室的抽真空注气和接线工作。

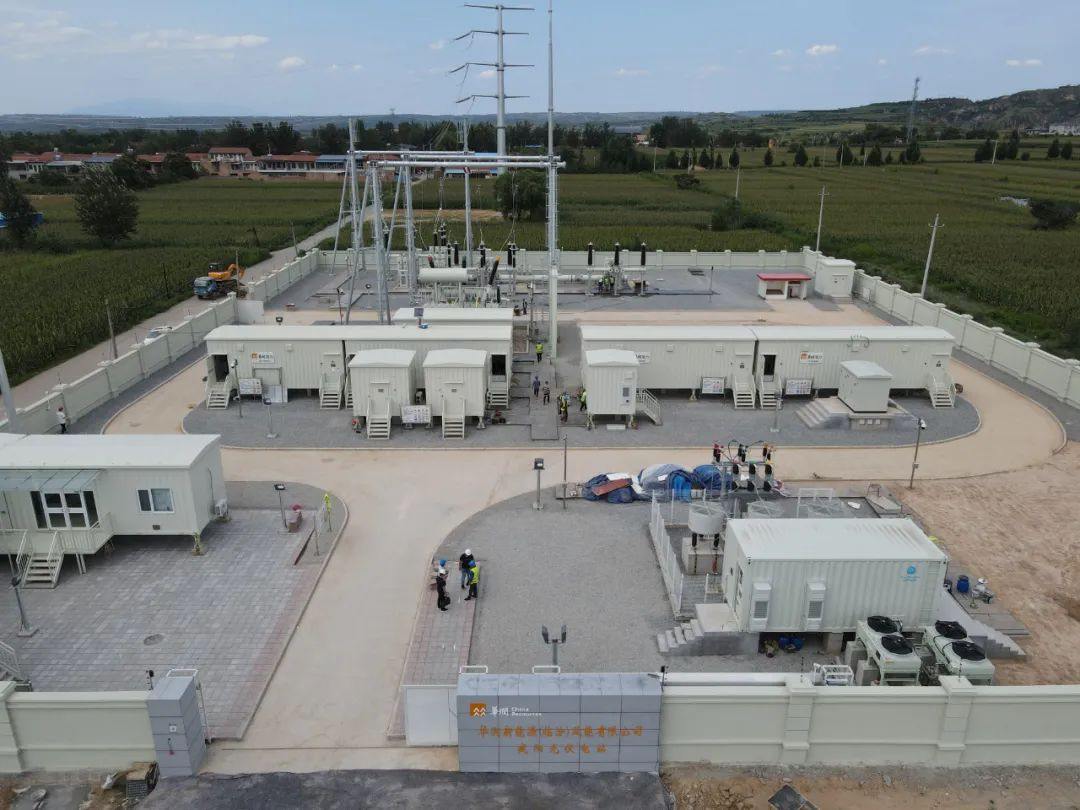

苦心人天不负,在现场全体同仁的共同努力下,9月2日项目按期一次性并网送电,受到了用户的一致好评。这就是用行动诠释责任和担当、用实力证明“追求卓越、回报社会”的宗旨、用汗水捍卫“泰开”的品牌价值的泰开人!
